为强化建设工程各方责任主体质量意识,全面排查在建工程中存在的质量隐患,有效降低质量投诉,保证建筑行业稳定健康有序发展。青岛西海岸新区住房和城乡建设局自2019年6月5日至2019年7月5日,成立4个检查组,对全区在建工程开展了渗漏、开裂治理检查。
此次检查共检查工程项目198个,下达整改通知书175份,提出整改意见1627条,对138个工程责任主体进行了罚款处罚,罚款总额123.6万元;按照《青岛市建筑市场主体信用考核管理办法》对责任单位和责任人共计考核扣分1555分。从检查情况来看,我区“两大行动”攻坚战开展以来,多数责任主体严格按照方案要求,进一步强化常见质量问题治理意识,认真履行专项治理责任,创新实施优秀治理做法,营造了良好的氛围局面,“两大行动”攻坚战整体工作稳步有序推进,全区住宅工程质量管理水平不断提升。
存在主要问题
(一)责任主体质量行为
1.分包工程:个别工程防水、保温等专业分包单位无分包合同,分包单位资格未进行报审,分包管理不到位。
2.按图施工:个别工程擅自改变楼面、屋面防水施工、保温等施工做法,无设计变更,存在质量隐患;建设单位私自改变工程户型结构,影响使用功能。
3.样板领路:个别工程未严格执行样板领路制度,现场未设置实体样板和工序样板。
(二)渗漏、开裂问题治理
1.地基基础:个别工程地下室防水卷材的不透水性指标不符合要求;防水卷材缺少保护层,导致卷材破损;部分地下室外墙、顶板渗漏;施工缝留置错误、界面处理不符规范;桩头未作卷材与渗透结晶防水搭接,无防水砂浆过渡层,钢筋根部无膨胀止水条;后浇带内留置施工缝,未按设计要求时间浇筑后浇带砼,后浇带未独立支撑;止水钢板未搭接双面焊,焊缝存在气孔,钢板转角焊接不规范;抗浮锚杆止水片焊接不饱满、止水片设置筏板底层钢筋下。
2.主体施工:个别工程卫生间、管道井等未设置砼返沿,返沿未一次性浇筑;现浇板内线管集中敷设未设置楼板防裂补强措施;后砌墙顶砌填塞使用砂浆且填充不密实;线管开槽或凿洞破坏墙体;外墙转角、墙自由端未按图设置构造柱;部分现浇楼板存在裂缝;外墙架眼、螺栓孔封堵防水不规范;内、外填充墙与砼交接处漏设防裂钢丝网;外墙预留管外高内低。
3.装饰装修:个别工程墙面抹灰空鼓、裂缝;浴室墙面未作防水,门口防水未外延;水平敷设给水、采暖管道沿门口地面直接进入卫生间;有水房间墙面和顶棚未设置防潮层;部分楼面、屋面未设置界格存在裂缝;外墙保温墙面未做抹灰找平层,找平层空鼓、开裂;锚栓未按要求加密,防火隔离带不交圈,防护层厚度不足;窗户未设置企口,窗底固定拉片缺少,在砌体上安装窗框用向射钉固定,未按要求使用安全玻璃。
(三)实体结构及其他方面
个别工程模板定位筋焊接于柱纵向受力钢筋上,钢筋直螺纹接头端部未打磨,外露丝扣大于2P;桩、锚杆、柱顶锚固筋被折断;剪力墙洞口加强筋缺少;楼梯平台、通道高度,宽度不符要求;构造柱部分漏设,钢筋绑扎不规范,二次结构砼构件与主体结构同步浇筑无断开措施;钢筋节点构造未按图集或图纸施工;上返梁施工缝留置位置错误;室外回填土未夯实,沉降严重;管道抗震支架漏设、管线共用吊顶吊杆;非封闭阳台未雨污分流;标养室未正常运行;试块评定组数不足。
青岛西海岸新区住房和城乡建设局
2019年9月20日

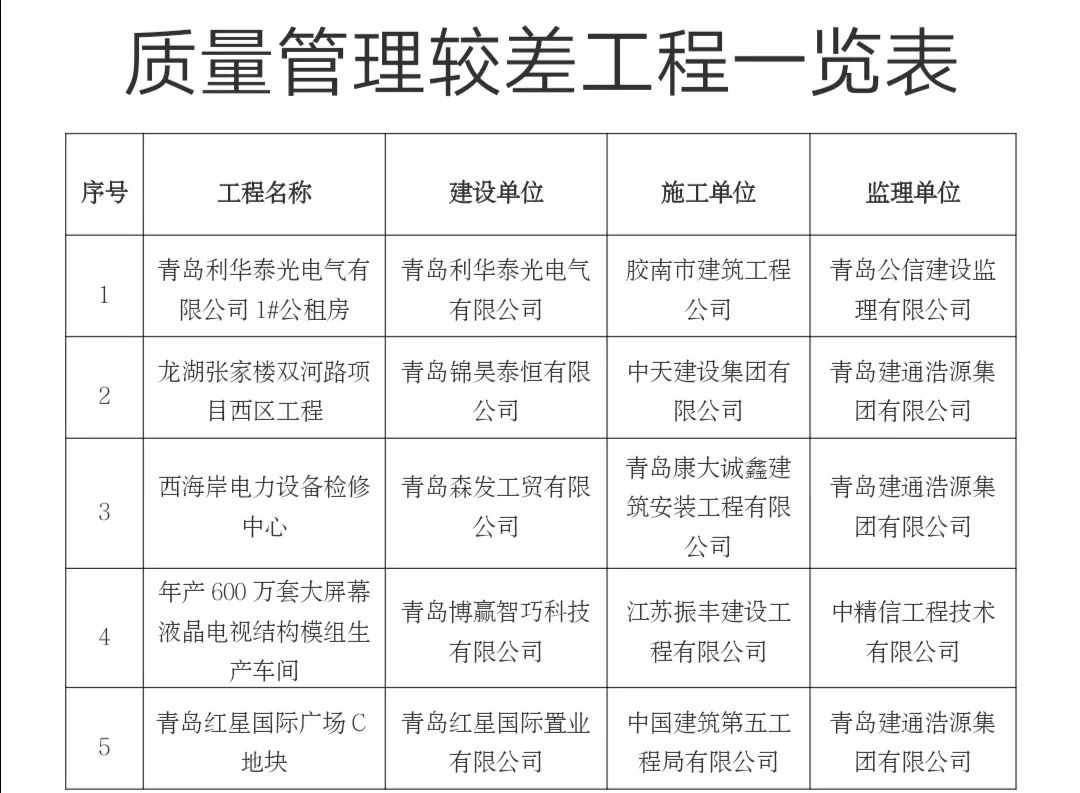

附件:质量管理较差工程一览表如下(点击可放大):
质量管理较差工程一览表(文字版)如下:
工程名称:青岛利华泰光电气有限公司1#公租房;建设单位:青岛利华泰光电气有限公司;施工单位:胶南市建筑工程公司;监理单位:青岛公信建设监理有限公司。
工程名称:龙湖张家楼双河路项目西区工程;建设单位:青岛锦昊泰恒有限公司;施工单位:中天建设集团有限公司;监理单位:青岛建通浩源集团有限公司。
工程名称:西海岸电力设备检修中心;建设单位:青岛森发工贸有限公司;施工单位:青岛康大诚鑫建筑安装工程有限公司;监理单位:青岛建通浩源集团有限公司。
工程名称:年产600万套大屏幕液晶电视结构模组生产车间;建设单位:青岛博赢智巧科技有限公司;施工单位:江苏振丰建设工程有限公司;监理单位:中精信工程技术有限公司。
工程名称:青岛红星国际广场C地块;建设单位:青岛红星国际置业有限公司;施工单位:中国建筑第五工程局有限公司;监理单位:青岛建通浩源集团有限公司。
来源:乐易青岛、青岛西海岸新区政务网、黄岛印象
